Prace przy budowie pasywnego budynku edukacyjnego dla Zespołu Szkół Ponadpodstawowych i Poradni Psychologiczno-Pedagogicznej w Wieruszowie
Poniżej przedstawiamy opis prac wykonanych w styczniu i lutym bieżącego roku na budowie budynku pasywnego w Wieruszowie:
W styczniu:
- ułożono okładziny ceramiczne w łazienkach na parterze budynku,

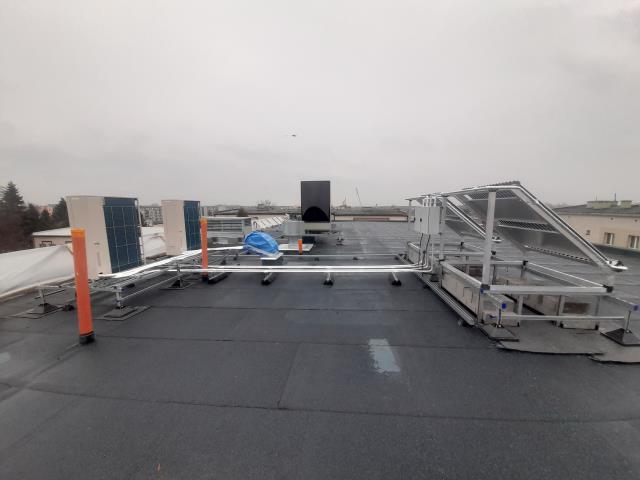

- na dachu budynku wykonano konstrukcję wsporczą, na której zamontowane zostały centrale wentylacyjne i pompy ciepła,
- wykonywano pomiary wilgotności i temperatury posadzek,
- ułożono okładziny ceramiczne na posadzkach w pomieszczeniu maszynowni na 1 piętrze,
- ułożono okładziny ceramiczne na posadzkach w pomieszczeniu maszynowni na 2 piętrze,
- kontynuowano wykonywanie prac elewacyjnych,
- zakończono wykonywanie tras rurociągów instalacji klimatyzacji,
- zamontowano klimatyzatory w pomieszczeniach wewnątrz budynku,
- zamontowano pompki skroplin,
- wykonano próbę szczelności instalacji klimatyzacji – instalacja jest szczelna,
- zmontowano centralę wentylacyjną znajdującą się w maszynowni na 2 piętrze,
- wykonano węzeł cieplny w maszynowni na 1 piętrze,
- dostarczono wszystkie centrale wentylacyjne,

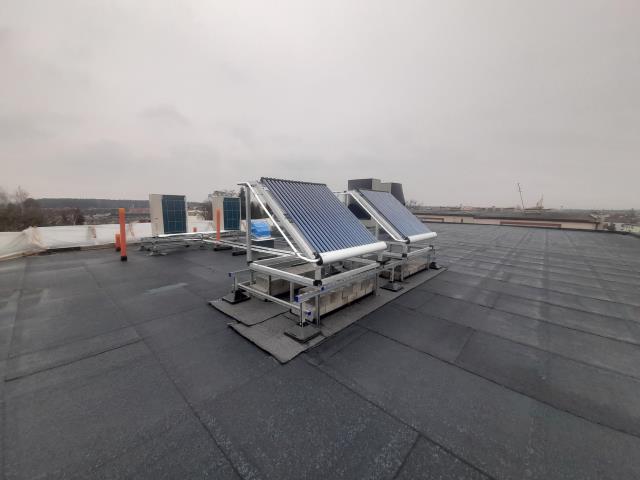

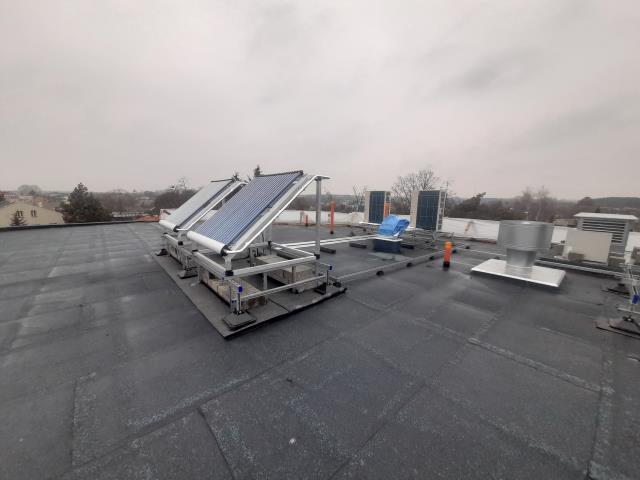

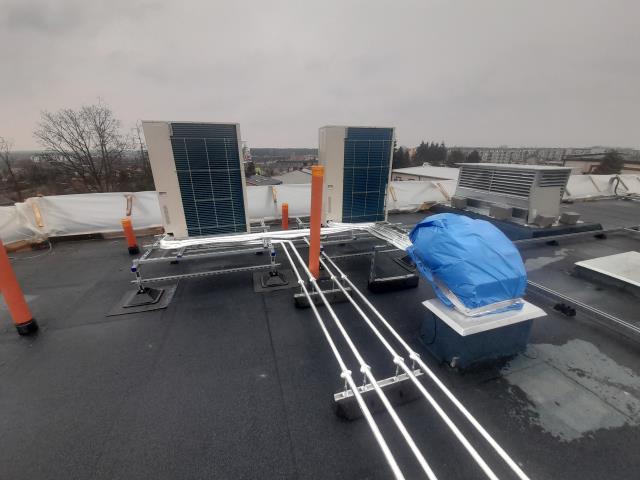

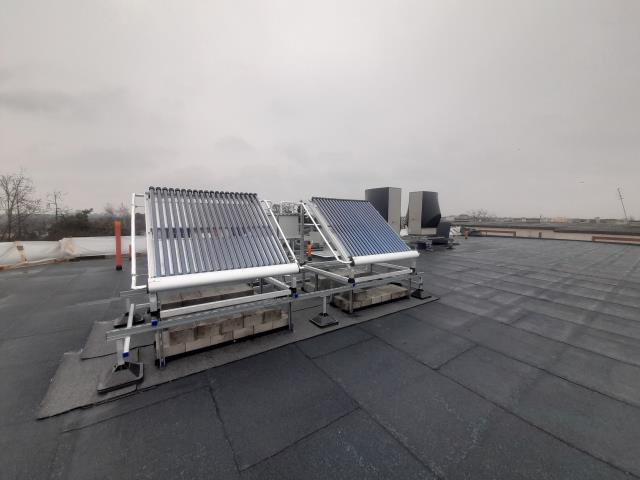

- na dachu budynku zamontowano konstrukcję wsporczą pod agregaty Solar Cool,

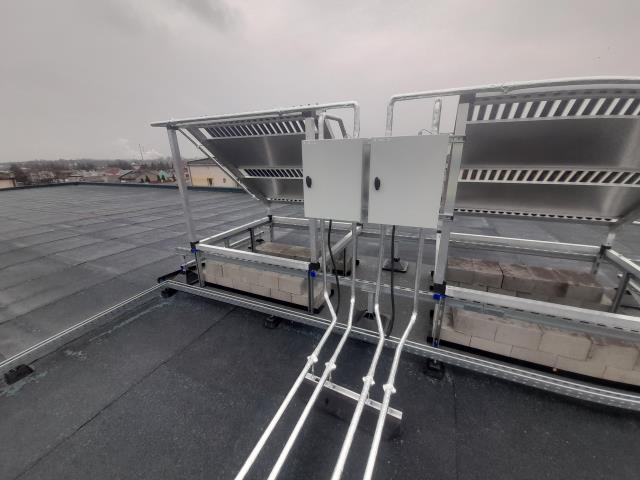

- wykonano podejścia instalacji elektrycznej pod zadajniki ścienne,
- wykonano podejścia instalacji elektrycznej pod czujniki ,
- trwało intensywne wygrzewanie i osuszanie budynku;
W lutym:

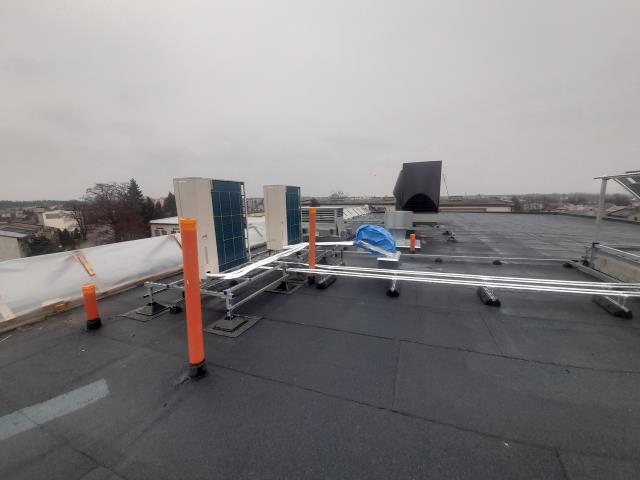

- zamontowano konstrukcję pod urządzenia na dachu budynku,

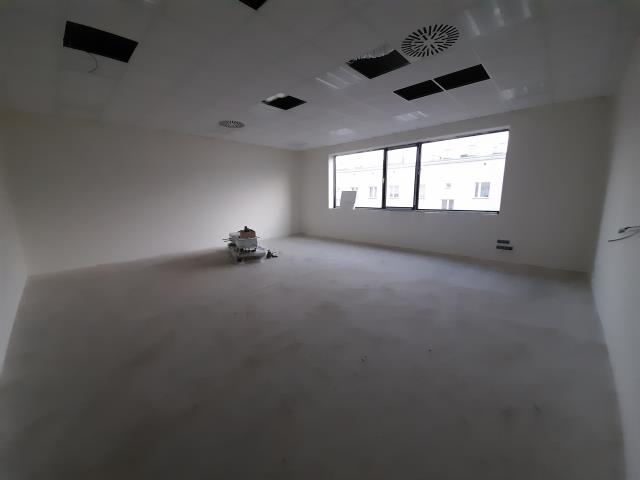

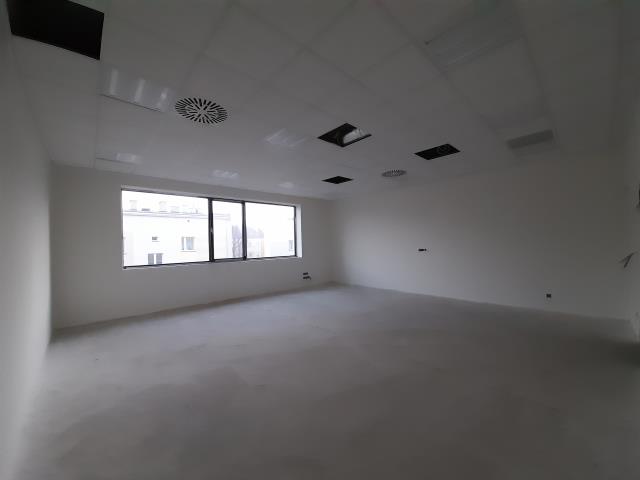

- zakończono osuszanie i pielęgnację tynków,

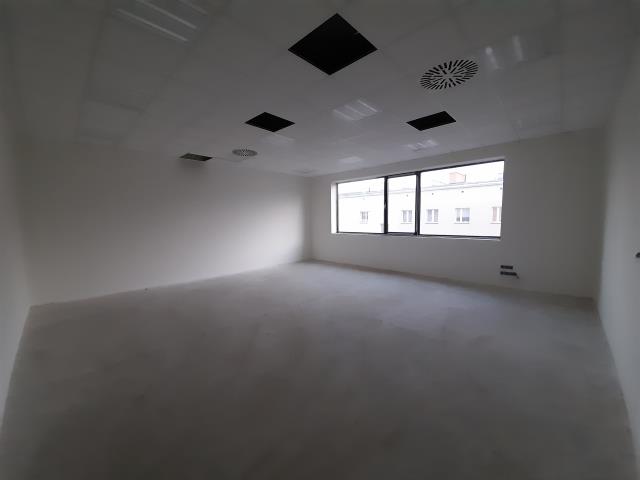

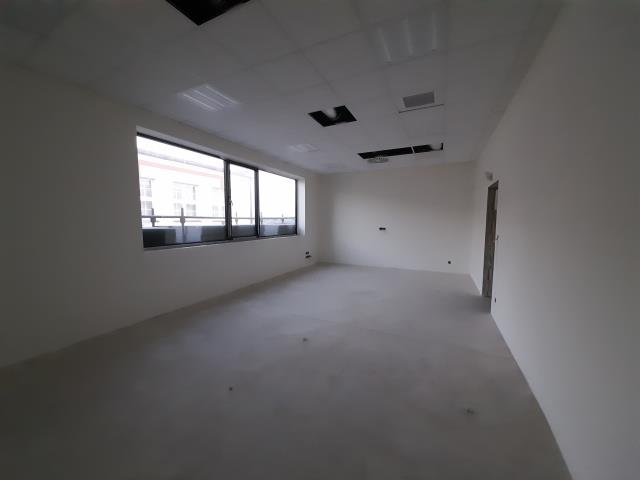

- pomalowano pomieszczenia na 1 i 2 piętrze budynku,
- kontynuowano układanie okładzin ceramicznych na ścianach w łazienkach i pomieszczeniach gospodarczych,
- rozpoczęto montaże wypełnień sufitów podwieszanych,
- ułożono płytki na posadzkach w łazienkach na 1 i 2 piętrze budynku,
- kontynuowano wykonywanie elewacji budynku,

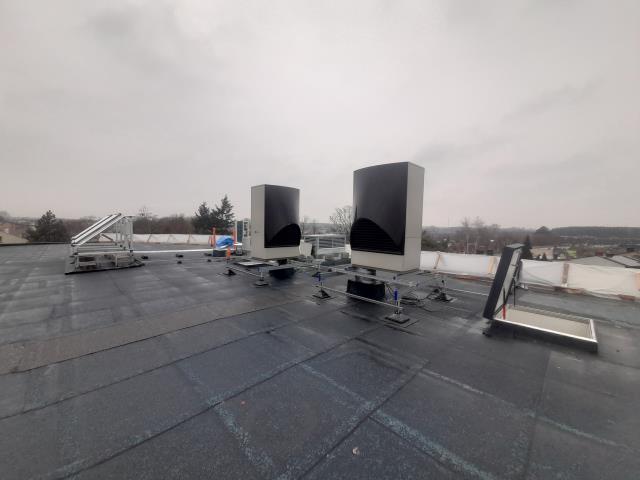

- zamontowano jednostki zewnętrze (agregaty klimatyzacyjne, pompy ciepła),
- kontynuowano wykonywanie instalacji wentylacji i klimatyzacji,
- kontynuowano biały montaż instalacji wentylacji i klimatyzacji,
- wykonano docelowe przyłącze energetyczne,
- kontynuowano montaże lamp oświetleniowych,
- kontynuowano zabudowy i podłączenia szaf i skrzynek elektrycznych typu „RACK”,
- trwało programowanie systemu BMS,
- trwało intensywne wygrzewanie i osuszanie budynku.
Projekt pod nazwą „Budowa pasywnego budynku użyteczności publicznej przeznaczonego na cele dydaktyczne Zespołu Szkół Ponadgimnazjalnych im. Stanisława Staszica w Wieruszowie i Poradni Psychologiczno –Pedagogicznej w Wieruszowie” współfinansowany w ramach Regionalnego Programu Operacyjnego Województwa Łódzkiego na lata 2014-2020, Oś.PRIORYTETOWA IV GOSPODARKA NISKOEMISYJNA, DZIAŁANIE IV.3 OCHRONA POWIETRZA, PODDZIAŁANIE IV.3.2 OCHRONA POWIETRZA.
